Системы пожарной сигнализации

Система пожарной сигнализации в Минске

Что представляет из себя системы пожарной сигнализации?

Пожарная сигнализация — это автоматическая система, которая следит за противопожарным состоянием объект, контролирует помещения на первичный признак пожара (повышение температуры, задымленность, появление открытых источников пламени, повышенная концентрация угарного газа).

Оперативная фиксация данных показателей в автоматическом режиме увеличивает шанс на спасение людей и имущества от чрезвычайной ситуации. Кроме фиксации признаков пожара автоматическая пожарная сигнализация при необходимости выдаёт дополнительные сигналы на:

  • включение систем оповещения;
  • передачу сигналов на пульт МЧС;
  • блокировку оборудования, которое может привести к распространению пожара (отключение вентиляции, закрытие клапана подачи газа).

Этапы проекта системы пожарной сигнализации

  • 1

    В первую очередь производится бесплатная консультация Заказчика по поводу необходимости установки системы пожарной сигнализации. Если потребуется, то специалист прибудет на объект.

  • 2

    Далее с Заказчиком согласовывается стоимость и сроки выполнения. Заключается договор.

  • 3

    Выполняется проект. В случае необходимости происходит параллельное согласование с Заказчиком.

  • 4

    После выдачи Заказчику проектных документов по пожарной сигнализации специалистами нашей организации выполняется авторский надзор.

Проектирование охранной и пожарной сигнализации

Плюсы СПС

Преимущества установки системы пожарной сигнализации

  • Безопасность людей

    • Система пожарной сигнализации обеспечивает своевременное обнаружение возгорания и предупреждает до распространения огня.

  • Круглосуточный мониторинг

    • Современная система пожарной сигнализации контролирует состояние помещений 24/7 и передаёт сигналы на пульт МЧС.

  • Интеграция систем

    • Система пожарной сигнализации может быть объединена с вентиляцией, системой оповещения и контролем доступа.

  • Соответствие нормам РБ

    • Проект и система пожарной сигнализации выполняются в соответствии с ТКП 45-1.02-295-2014 и СН 2.02.03-2019.

Где требуется проект системы пожарной сигнализации?

Часть проектной документации «Пожарная сигнализация» является одним из обязательных разделов при проектировании объекта и прохождении государственной экспертизы проектной документации. Необходимость данной системы прописана в нормативных документах Республики Беларусь. На данный момент это документ СН 2.02.03-2019 «Пожарная автоматика зданий и сооружений». Данный документ описывает все виды зданий и сооружений, а также потребность обустройства объекта пожарной системой. Если вкратце, то 95 % всех зданий и сооружений подпадают под необходимую защиту пожарной сигнализацией.

Отсутствие систем пожарной автоматики на объекте является административным и уголовным нарушением. Позаботьтесь о своей безопасности.

Где не требуется пожарная сигнализация:

  • — в туалете и душевых;
  • — на лестничных пролетах;
  • — в склепах и усыпальницах;
  • — в помещениях малой пожароопасности (В4, Д).

С полным перечнем помещений можно ознакомиться в СН 2.02.03-2019 п. 19.2.

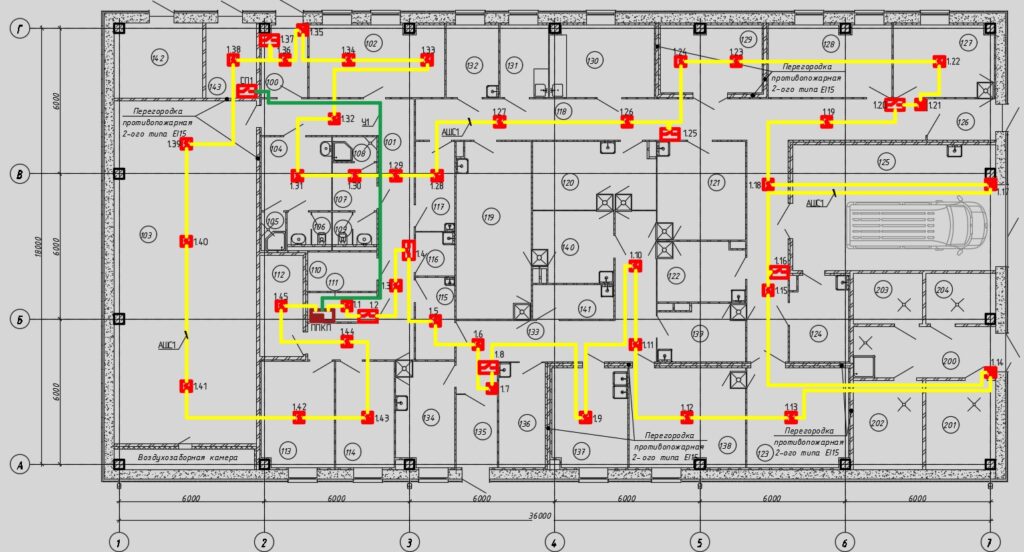

схема

Из чего состоит проект системы пожарной сигнализации?

Все проектные документы разрабатываются согласно ТКП 45-1.02-295-2014.

Состав проекта для пожарной сигнализации::

  • — пояснительная записка (описание, особенности объекта, механизм работы, необходимость блокировать пожарную автоматику с вентиляционными системами, лифтами и прочими устройствами; температура в точке размещения ПИ и возможность ошибочного срабатывания из-за особенностей помещения, например, запыленности, дыма или химической среды; параметры пожароопасных предметов: название, число, способ хранения и упаковки; наиболее вероятная причина возникновения пожара на первичном уровне развития);
  • — чертежи по выполнению строительных работ (размещение системы и кабельных трасс с рекомендациями по установке и настройке. Указывается порядок действий для подготовительного, монтажного и наладочного этапа работы; отмечаются особенности расположения и установки пожарного оборудования в помещениях объекта, проведение линий связи сигнализации и соединительных кабелей, использование защитных мер для сохранения работоспособности оборудования, питания, шлейфов и проводов);
  • — документ с перечислением всех узлов и деталей оборудования, конструкций и материалов (перечень делают на серийные устройства, конструкции, приборы, крепления, арматуру, кабели, а также несерийное оборудование и прочие изделия. Здесь указывают объемы пусконаладочных работ. Спецификацию составляют по ГОСТу 21.110);
  • — ведомость потребности в оборудовании, изделиях и расходниках для установки системы;
  • — сметная документация;
  • — дополнительные документы, прилагаемые к проекту (чертежи, схемы, диаграммы, которые показывают нюансы проектирования; задания для клиента).

Пример проекта пожарной сигнализации в Минске

  • — объект: офисное здание, г. Минск
  • — площадь: 1 200 м²;
  • — тип системы: адресная пожарная сигнализация с системой оповещения и блокировкой вентиляции;
  • — срок выполнения проекта: 10 рабочих дней.

Задача клиента — разработать проект автоматической пожарной сигнализации и системы оповещения для бизнес-центра класса «B+» с последующим согласованием в МЧС.

Решение — специалисты нашей компании провели обследование объекта, подобрали оборудование, соответствующее требованиям ТКП 45-1.02-295-2014 и СН 2.02.03-2019. Разработали проектную документацию, которая была согласована без замечаний и успешно реализована.

Результат — повышение безопасности объекта, автоматическая передача сигнала на пульт МЧС, интеграция системы пожарной сигнализации с вентиляцией и системой контроля доступа.

Чек-лист инженера перед разработкой системы пожарной сигнализации

  • — проверить категорию пожарной опасности помещений (по СН 2.02.03-2019);
  • — определить тип системы — адресная, неадресная или комбинированная;
  • — рассчитать количество и расположение пожарных извещателей;
  • — проверить трассы, питание и точки подключения оборудования;
  • — согласовать зоны оповещения и сценарии автоматического управления;
  • — подготовить пакет документов для экспертизы и согласования с МЧС.

Совет инженера: перед началом проектирования уточните, будет ли система пожарной сигнализации интегрироваться с другими инженерными системами здания — это позволит оптимизировать проект и сократить расходы на установку.

Часто задаваемые вопросы:

Стоимость проектирования рассчитывается индивидуально и зависит от площади, сложности и требований МЧС.

Нет, не везде. Например, она не требуется в помещениях малой пожарной опасности (В4, Д), на лестничных пролётах и в душевых.

Пояснительная записка, чертежи трасс, схемы подключения, перечень оборудования и спецификация изделий по ТКП 45-1.02-295-2014.

В среднем от 5 до 15 рабочих дней. При необходимости срочного выполнения — быстрее.

Мы выполняем проектирование и установку системы пожарной сигнализации в Минске и по всей Беларуси, включая согласование с МЧС.
